Как увеличить электрическую мощность помещения под сетевой магазинМощность должна подтверждать экономику объекта
Увеличение электрической мощности — не формальная техническая процедура, а часть инвестиционной модели помещения под сетевой магазин. Разбираем, что проверить в Москве и области, как закрепить условия с арендатором и когда проект лучше остановить.
Содержание статьи
Главное за две минуты
Почему вопрос мощности решается до покупки или реконцепции
Для сетевого магазина электрическая мощность — один из факторов коммерческой пригодности помещения. Она влияет на возможность разместить холодильное оборудование, вентиляцию, освещение, кассовую инфраструктуру, системы безопасности и технологическое оборудование арендатора.
В Москве и Московской области одинаковая площадь может иметь разную инвестиционную ценность. Помещение на первом этаже нового ЖК, угловой стрит-ритейл у метро, блок в районном торговом центре и отдельно стоящее здание отличаются не только трафиком, но и схемой подключения, статусом общедомовых сетей, доступной нагрузкой и возможностями реконструкции.
Главный принцип для собственника: сначала подтвердить техническую реализуемость, затем считать вложения и только после этого обсуждать ставку аренды. Иначе высокая потенциальная арендная плата может оказаться недостижимой, а расходы на реконструкцию — незащищёнными.
рассчитывается необходимая мощность
проверяются технические условия и лимиты
оцениваются арендатор, трафик и выход
Планировочная гипотеза

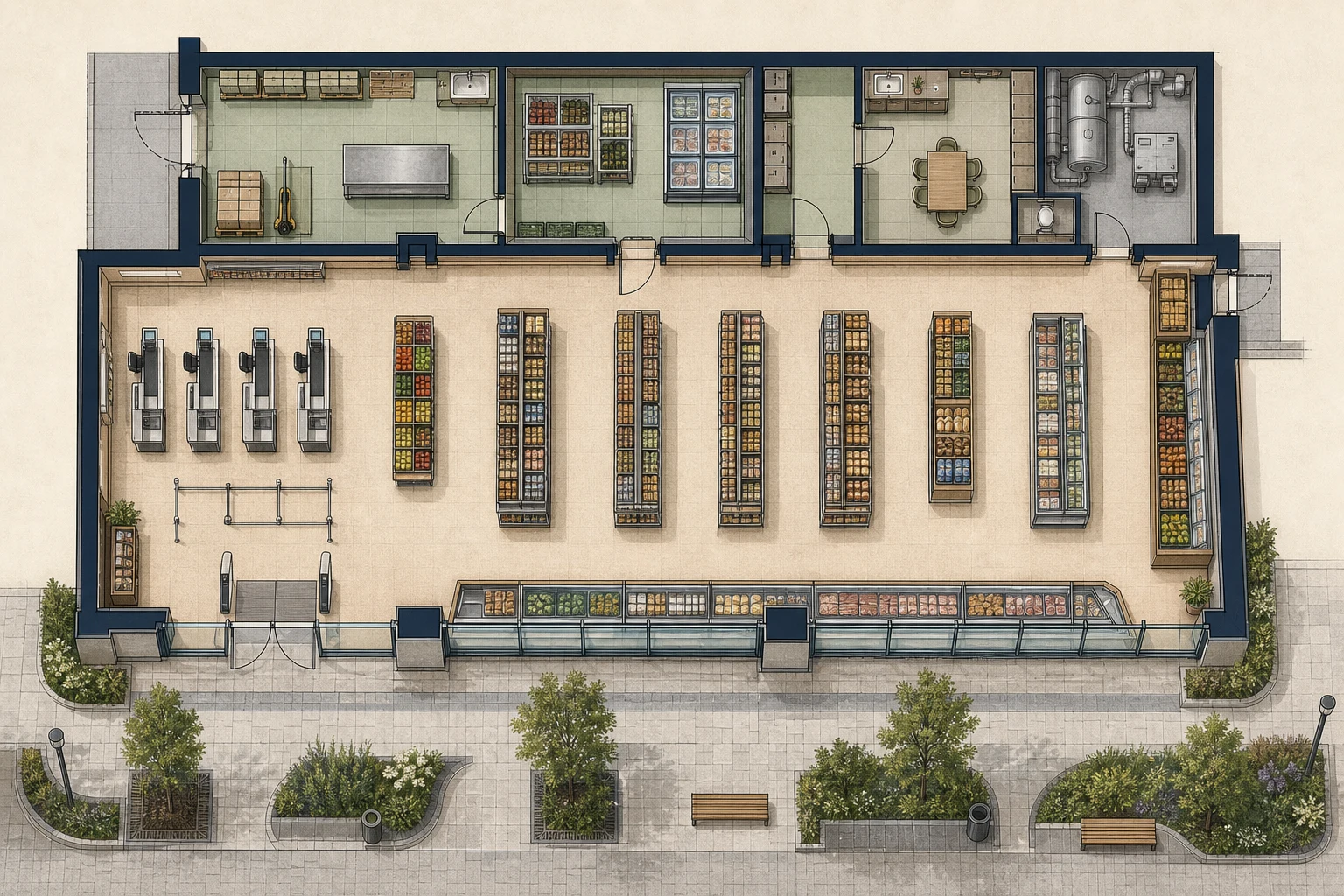

Магазин у дома с подтверждаемой инженерной логикой
Иллюстративная схема первого этажа нового московского ЖК на первой линии
Визуализация OpenAI- Торговый зал108 квадратных метра
- Вход и кассы27 квадратных метров
- Приёмка товара18 квадратных метров
- Склад и холодильное хранение15 квадратных метров
- Помещение персонала7 квадратных метров
- Инженерная зона5 квадратных метров
1. Инвестиционная логика
Мощность — часть продукта, который покупает арендатор
Сетевой арендатор выбирает не просто квадратные метры. Ему нужен объект, где можно запустить операционную модель: принимать товар, хранить его, поддерживать нужный температурный режим, обеспечить освещение и обслуживать покупателей без постоянных отключений. Поэтому в переговорах оценивается не номинальная площадь, а готовность помещения к конкретному формату.
Если собственник увеличивает мощность за свой счёт, эти вложения должны быть связаны с понятным сценарием возврата: долгосрочной арендой, индексацией, компенсацией части затрат или повышением ликвидности объекта. Универсальной формулы нет. Расчёт зависит от адреса, существующей мощности, расстояния до точки присоединения, состояния вводного устройства, требований сетевой организации и параметров будущего арендатора.
В финансовой модели стоит разделять капитальные затраты на электрическую часть, прочую инженерную подготовку, ремонт и период простоя. После этого считается NOI — чистый операционный доход объекта до расходов на финансирование и налогообложения. Если приобретение помещения рассматривается как ГАБ, то есть готового арендного бизнеса, подтверждённая мощность поддерживает устойчивость арендного потока; если объект ещё свободен, это пока только инвестиционная гипотеза.
- Не путать установленную мощность оборудования с разрешённой или договорной мощностью объекта.
- Не считать расходы на подключение без предварительных технических документов.
- Не закладывать будущую ставку аренды только на основании обещаний потенциального сетевого арендатора.
2. Проверка помещения
Что запросить у собственника, управляющей компании и сетевой организации
До аванса или подписания долгосрочного договора нужно собрать технический пакет. В него обычно входят документы о технологическом присоединении, акт разграничения балансовой принадлежности и эксплуатационной ответственности, договор энергоснабжения, сведения о фактической и договорной нагрузке, однолинейная схема, данные по вводному щиту и результаты последнего обследования электроустановок.
Для помещения в новом московском ЖК важно определить, где проходит граница ответственности: внутри помещения, в электрощитовой дома или на ином объекте инфраструктуры. Встроенное помещение может зависеть от общедомовой системы, а коммерческая зона районного торгового центра — от внутренних правил управляющей компании. В отдельно стоящем здании больше самостоятельности, но одновременно больше инженерных узлов, которые придётся содержать и обслуживать.
Документы нужно сопоставить с фактическим состоянием. Проверяются сечение кабеля, резерв в щите, тип вводного аппарата, возможность установки дополнительного оборудования, состояние заземления, выделенная линия для холодильных установок и доступ к местам обслуживания. Такую работу должен выполнять профильный проектировщик или электролаборатория, а не только брокер или представитель арендодателя.
- Запросить письменное подтверждение доступного резерва, а не ориентироваться на устную информацию.
- Проверить, не занята ли заявленная мощность другими арендаторами или общими системами.
- Уточнить возможность проведения работ без остановки соседних помещений и без нарушения прав жителей.
- Разделить техническую мощность магазина и электрическую нагрузку наружной вывески, вентиляции, холодоснабжения и разгрузочной зоны.

3. Технический контур
Как выглядит увеличение мощности на практике
Последовательность зависит от исходной схемы, но обычно начинается с расчёта электрических нагрузок под конкретный технологический процесс. Проектировщик учитывает не только сумму паспортных мощностей оборудования, но и режимы работы, коэффициенты одновременности, пусковые токи, резерв для развития и требования к качеству электроснабжения.
Затем определяется техническое решение: использование существующего резерва, замена вводного кабеля, модернизация щита, прокладка новой линии, установка дополнительного оборудования или обращение за увеличением разрешённой мощности. В Москве и области состав участников может включать сетевую организацию, управляющую компанию, собственника здания, проектировщика, подрядчика и энергосбытовую организацию. Сроки и состав работ нельзя честно назвать без адресной проверки.
Отдельное внимание уделяется трёхфазному питанию, резервному вводу, автоматике, вентиляции и холодильным системам. Для продуктового магазина критичны стабильность холода и возможность разгрузки. Для аптеки важнее надёжность инженерии, температурный режим и безопасность хранения. Для кофейни значимы вентиляция, кухонное оборудование и санитарные ограничения. Один и тот же лимит мощности может быть достаточен одному формату и непригоден для другого.
- Составить ведомость оборудования будущего арендатора до подачи заявки на увеличение.
- Проверить пожарные, санитарные и строительные ограничения вместе с электрической схемой.
- Заложить резерв не как абстрактный процент, а под возможное изменение операционной модели.
- Получить исполнительную документацию после работ и передать её в состав документов объекта.
4. Договор аренды
Кто платит и кому принадлежит созданная инфраструктура
В договоре аренды нужно прямо описать исходную электрическую мощность, порядок подтверждения параметров и цель работ. Если собственник финансирует увеличение, арендатору важно предоставить доступ к объекту, технические требования и сроки запуска. Если расходы несёт арендатор, собственник должен понимать, какие улучшения остаются в помещении и не создают ли они обязательств перед управляющей компанией или сетевой организацией.
Практически полезно разделять базовую арендную плату, переменную часть коммунальных расходов и компенсацию согласованных капитальных затрат. МАП — минимальный арендный платёж по договору — должен быть сопоставлен с бюджетом собственника, а ГАП — годовой арендный поток — не следует путать с чистым доходом. В договоре также фиксируются индексация, обеспечительный платёж, срок аренды, каникулы на ремонт и условия досрочного выхода.
Нужно определить последствия, если заявленную мощность не удаётся получить в согласованный срок. Это может быть право изменить концепцию, перенести дату начала аренды, отказаться от сделки или пересмотреть экономику. Юридическая формулировка должна соответствовать реальной возможности исполнения и быть проверена юристом по недвижимости и профильным техническим специалистом.
- Указать допустимую мощность и точку подключения в приложении к договору.
- Закрепить порядок согласования проекта, подрядчика и работ в общих инженерных системах.
- Описать компенсацию затрат при досрочном прекращении аренды, если это экономически и юридически обосновано.
- Не выдавать гарантии арендатору, которые собственник не может подтвердить документами.
5. Трафик и формат
Высокая мощность не компенсирует слабую торговую локацию
Для сетевого магазина важны видимость, доступность входа, режим разгрузки, ширина фасада, понятный маршрут от жилых домов и транспортных остановок. В сложившемся спальном районе спрос может поддерживаться регулярными покупками жителей. У метро решающими становятся поток и скорость обслуживания. В угловом стрит-ритейле помогают две линии обзора и автономный вход, но увеличивается фасадный и инженерный контур. В районном торговом центре добавляются правила объекта и зависимость от общих потоков.
Трафик следует оценивать по времени суток и дням недели, а не одной цифрой наблюдения. Нужно проверить пешеходные маршруты, конкурентов, соседние якоря, парковку, доставку и возможность очереди внутри помещения. Для пункта выдачи важны удобный вход и склад заказов; для продуктового магазина — товарная приёмка, торговый зал и холод; для аптеки — доступность и понятная витрина; для кофейни — посадка, кухня и вентиляция.
Техническое увеличение мощности имеет инвестиционный смысл только тогда, когда оно расширяет пул потенциальных арендаторов или помогает удержать сильного арендатора. Если трафик слабый, а объект неудобен для разгрузки, инженерные вложения могут не привести к росту МАП.
- Сопоставить мощность с конкретным форматом, а не с абстрактным понятием «сетевой магазин».
- Проверить, можно ли организовать отдельную приёмку без конфликта с жильцами и соседними арендаторами.
- Оценить вывеску, витрины и видимость входа одновременно с технической частью.
6. Экономика и риски
Как посчитать окупаемость без завышенных ожиданий
В модели учитываются стоимость проектирования, согласований, оборудования, кабельных работ, модернизации щита, восстановления отделки и возможного усиления смежных систем. Отдельной строкой отражаются простой, аренда временной площадки, расходы управляющей компании и резерв на непредвиденные работы. Итог сравнивается не с желаемой ставкой, а с подтверждённым спросом и условиями конкретного договора.
Риск первого уровня — технический: фактический резерв ниже заявленного, отсутствует доступ к щитовой или общедомовая система не рассчитана на новую нагрузку. Риск второго уровня — юридический: работы выполнены без необходимых согласований, а ответственность между сторонами не определена. Риск третьего уровня — коммерческий: сетевой арендатор не подтверждает помещение, трафик не соответствует плану или формат меняется после подписания.
Полезно считать несколько сценариев: базовый, консервативный и альтернативный. В консервативном варианте закладываются более длительный период запуска, меньший арендный поток и дополнительные расходы. Инвестиционное решение принимается, если объект сохраняет приемлемую логику не только при идеальном сценарии.
- Проверить чувствительность доходности к стоимости подключения и сроку простоя.
- Считать доходность на вложенный капитал, а не только размер МАП.
- Не включать в прогноз неподтверждённую премию за «сетевого» арендатора.
- Зафиксировать лимит капитальных затрат до начала переговоров.
7. Альтернативный сценарий и выход
Что делать, если увеличить мощность не получается
Отказ от проекта не всегда означает отказ от помещения. Можно изменить концепцию на менее энергоёмкий формат: аптеку, услуги, пункт выдачи, цветы или кофейню с ограниченным технологическим контуром. Другой вариант — разделить помещение на несколько мини-юнитов с самостоятельными входами и разными профилями нагрузки, если это допускают планировка, пожарные требования и правила здания.
Иногда рациональнее искать объект с уже подтверждённой мощностью, даже если его площадь меньше или ставка выше. Сравнивать нужно совокупную стоимость входа, скорость запуска и ликвидность, а не только цену квадратного метра. Для готового арендного бизнеса наличие действующего договора и понятной инженерии может снизить неопределённость, но документы и фактические параметры всё равно требуют проверки.
Выход из инвестиции определяется заранее. Потенциальный покупатель будет оценивать срок договора, качество арендатора, МАП, индексацию, расходы собственника, состояние инженерии и возможность повторной сдачи. Объект, подготовленный под один формат без универсальной инженерной логики, может иметь более узкий круг покупателей. Поэтому при реконструкции важно сохранять документированную и обслуживаемую систему, а не только выполнять требования текущей сети.
- Подготовить минимум один менее энергоёмкий сценарий до подачи заявки на увеличение.
- Сравнить реконструкцию с покупкой помещения, где мощность уже подтверждена.
- Сохранять проектную и исполнительную документацию для будущей продажи или рефинансирования.
- Оценивать ликвидность объекта после смены арендатора, а не только при текущем договоре.
FAQ
Частые вопросы
Ответы на вопросы, которые обычно возникают после чтения материала.
Можно ли увеличить мощность только по желанию арендатора?
Да, такая инициатива возможна, но техническая реализуемость и распределение расходов должны быть подтверждены документами. Собственнику важно не принимать обязательство до проверки резерва, границ ответственности, сроков и согласований.
Сколько стоит увеличить электрическую мощность в Москве?
Единой цены нет. Она зависит от адреса, исходной мощности, сетевой организации, расстояния до точки присоединения, состояния щита и кабельных линий, объёма проектных и монтажных работ. Смета составляется после обследования и технических условий.
Нужна ли большая мощность для любого сетевого магазина?
Нет. Требования различаются у продуктового магазина, аптеки, кофейни, пункта выдачи и сервисного формата. Нагрузка рассчитывается по оборудованию и режиму работы конкретного арендатора.
Что такое ГАБ, МАП, ГАП и NOI?
ГАБ — готовый арендный бизнес, обычно помещение с действующим арендным потоком. МАП — месячный арендный платёж, ГАП — годовой. NOI — чистый операционный доход после операционных расходов объекта, но до финансирования и налогов. Эти показатели нужно считать на подтверждённых условиях.
Можно ли включить условие об увеличении мощности в договор аренды?
Да. В договоре и приложениях можно зафиксировать исходные параметры, ответственность сторон, порядок доступа, финансирование, сроки, последствия задержки и судьбу созданной инфраструктуры. Формулировки должны быть проверены юристом и техническим специалистом.
